项目背景

海天是中国最大的注塑机生产企业,其大中型注塑机在国内市场占有率超过60%,企业整体实力及各项经济指标连续10余年在全国同行业中名列首位。公司的销售额达37亿元,产品还出口欧美、东南亚几十个国家和地区。去年12月22日,海天集团旗下的“海天国际”在香港联交所主板上市。也因此,信息化管理公司的研发流程已经成了迫在眉睫的事情,包括项目研发的进度管控,项目过程中的文档管理以及研发人员的绩效考核都是海天集团需要通过信息化来解决的问题。公司领导对目前市场上的研发项目管理软件进行综合评定及选择,最终选择了北京邦永的研发项目管理系统。

信息化需求

海天集团对信息化工作有着深刻的理解和认识,公司各个部门也有非常明确的管理目标和需求:

1、针对公司数量巨大的研发项目,在软件中对每一个项目,每一个研发人员所上报的工作进行查看,审核,做到项目进度的实时管控;

2、针对不同类型的项目各自制定一套通用的任务计划模板,做到项目执行过程的规范化;

3、将原先只存于各研发人员自己电脑中的项目过程文档在软件中进行归档,方便日后查阅;

4、通过项目积分完善研发人员的绩效考核制度;

四、系统应用效果

(1)总体流程图

总体流程图

(2)、图表分析:直观、多角度的综合图表分析,使公司及部门、项目领导实时了解项目数据。

图表分析 图表分析

(3)进度管理

海天将项目的类型先根据公司项目和部门内部项目进行区分,再根据项目的属性分为A、B、C等类型,每个类型建立一套固定的项目计划模板,项目负责人在立项后根据立项的类型调用对应的模板,再根据实际情况进行微调,随后发布任务;任务负责人再接受到自己的任务后,每天进行一次实际完成工作量的填报,项目负责人通过软件中的这些操作可以每天都可以接收到下面研发人员的最新工作进展情况。

A:项目立项

项目立项 项目立项

B:任务模板

海天集团会事先在系统中根据项目的不同分类建立项目任务的模板,每个模板中包含了从项目开始到项目结束时各个阶段的所有工作内容,项目负责人可根据实际情况引用模板后进行微调,从而最大限度的减轻项目负责人在系统中的工作负担;

任务模板

C:进度填报

当任务分配以后,海天集团规定每个研发人员应在下班前,根据当日自己所完成的工作量,填报工作完成情况,并都将由项目负责人统一审核确认完成情况,这样就会后续管理层了解项目最新进展与成果提供了数据支撑;

进度填报

(4)项目积分

为了对各研发人员所完成工作量进行考核,海天集团提出了项目积分的概念,项目积分由项目负责人按照公司规定,在分配任务时赋予每一个任务积分,当研发人员接收并完成任务时就可以获得相应积分,最终为绩效考核提供依据。

项目积分

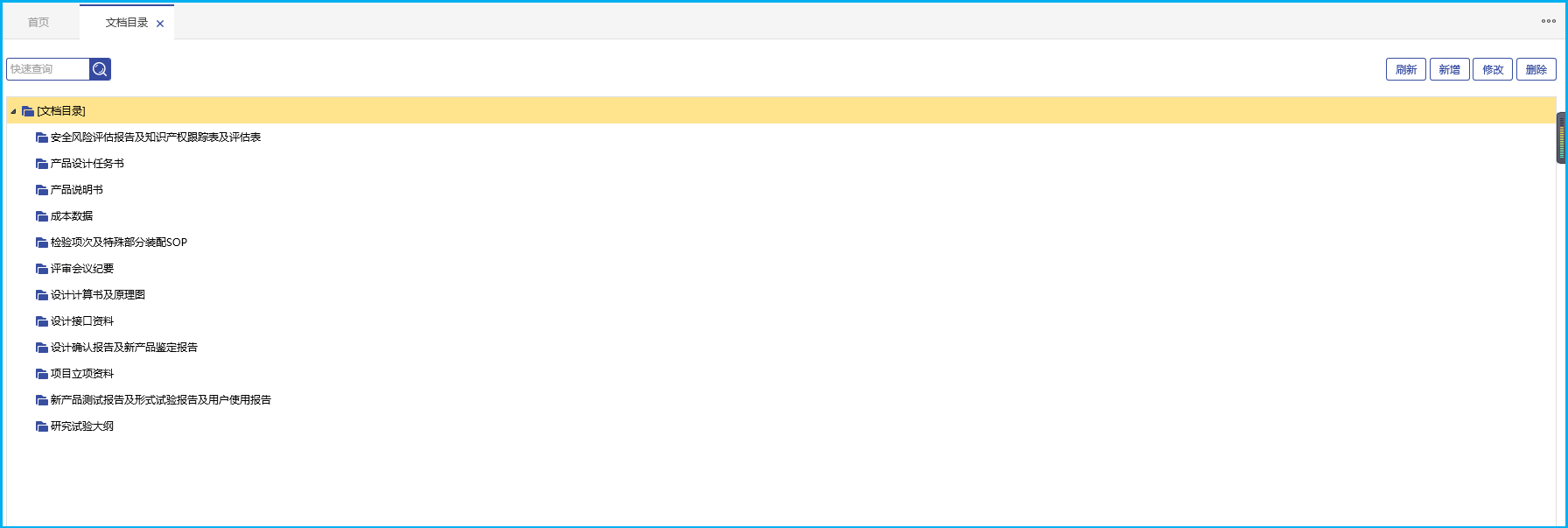

(5)文档管理

海天集团为了避免了研发人员通过自己电脑收集文档,最终导致文档遗忘、丢失等情况的发生。在系统中所有业务的可交付成果,包括项目立项、任务派发、任务上报时等所上传的附件,系统都自动会询问是否需要归档,可以通过海天集团自定义的文档目录进行分类归档,最终实现所有文档及可交付成果均在系统服务器备份,保证了文档的安全性。

文档管理

(6)常用报表

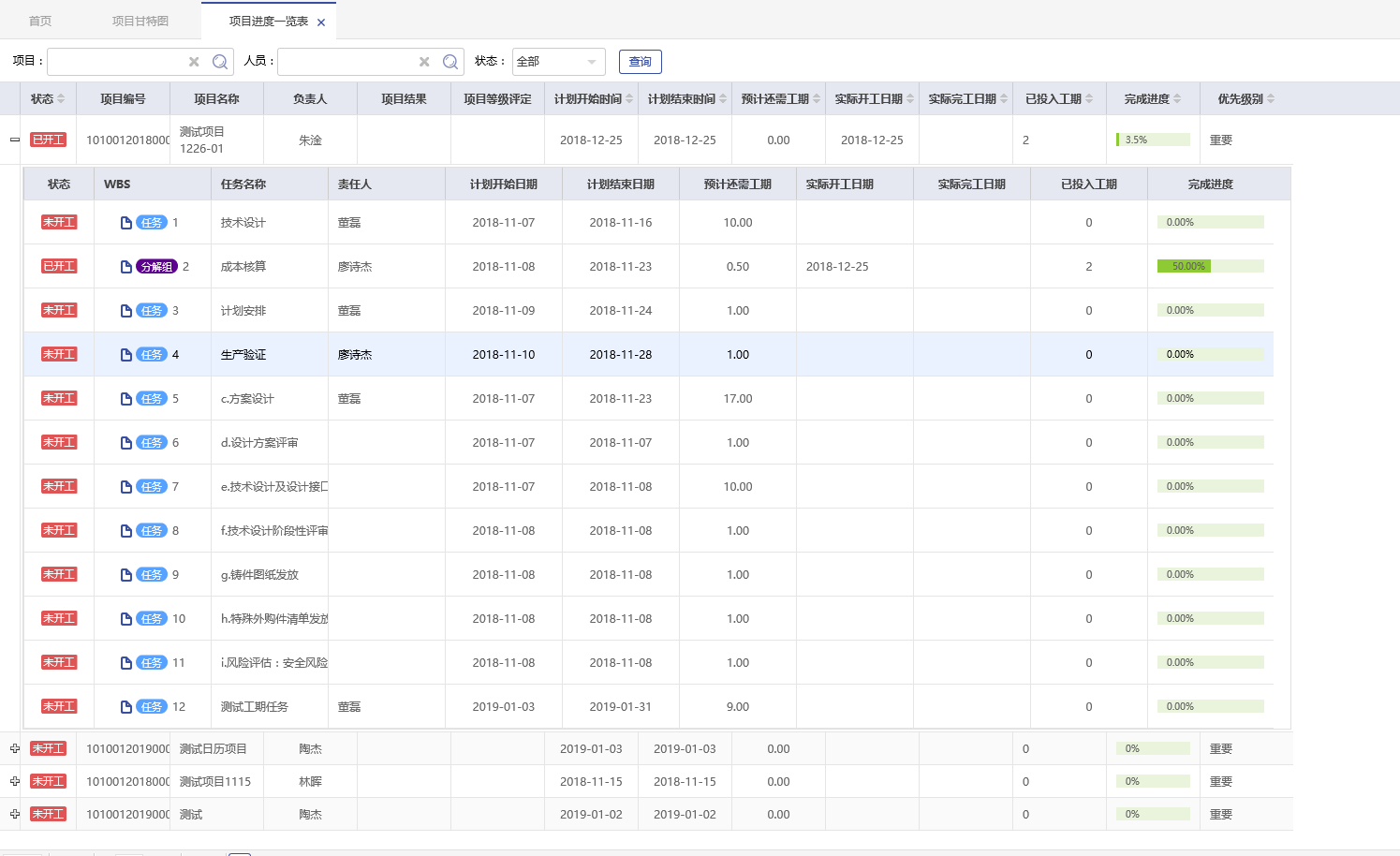

A:项目进度一览表

企业管理层需要了解一个项目从头到尾所有的工作计划完成时间,实际完成时间,完成进度比,相关责任人,可以在系统中通过项目进度一览表来了解这些内容,在这张报表中,可以通过对项目、责任人以及项目目前的状态进行筛选查看,每条计划的进展情况都一目了然。

文档管理

B:人员任务考核

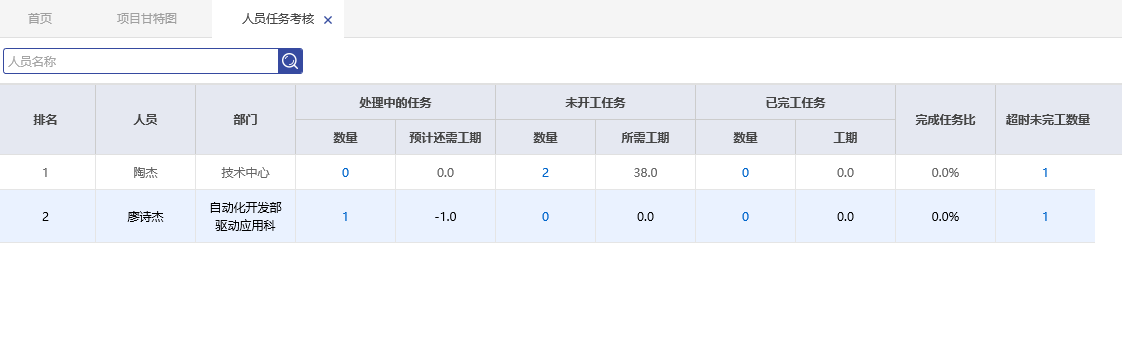

如果领导需要查看项目团队中的某个成员一共完成了多少个任务,就可以在人员任务考核报表中查看,这张表会把每个人所做过的所有任务,按照不同的状态(包括处理中、未开工,已完工)进行统计,通过任务数量向管理人员展现每位员工为公司所做出的贡献。

文档管理

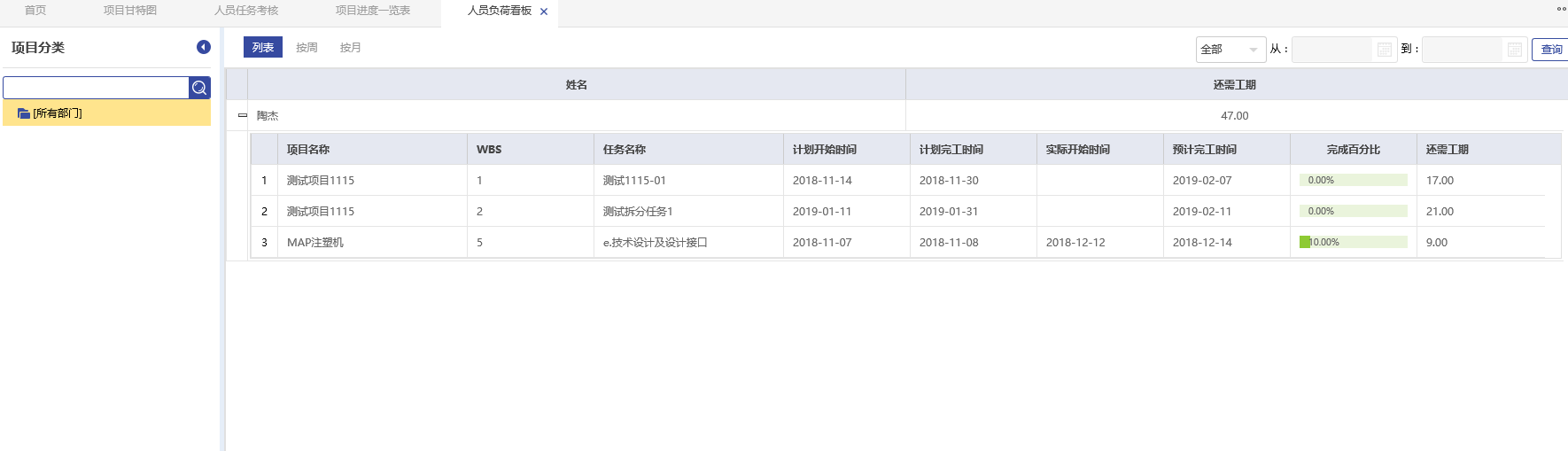

C:人员负荷看板

项目负责人在分配任务时及人员管理时,通常需要考虑相关人员的负荷情况,否则责任人任务过满,会导致虽然分配了任务,责任人却没时间完成,另一部分人却仍处于空闲状态。通过人员负荷看板,可以实时了解所以人员负荷状态,也可以按月或周来了解其工作内容与成果。

文档管理

应用总结

目前海天集团在研发项目管理的信息化上成功上线,并在不断开拓创新,优先通过软件来控制项目进度,规范项目过程,考核项目人员,管理项目文档,并且在这个过程中逐步衍生新的想法,在未来不断的完善研发项目管理的流程,提高项目的效率与品质。
